Primo sprint
Il team si è incontrato da remoto tramite chiamata Teams per rivedere le specifiche del progetto e definire i
task del primo sprint.
- Durata incontro: 2 ore
- Periodo sprint: dal 09/07/2025 al 15/07/2025
Obiettivi dello sprint
- Setup del progetto con le tecnologie previste (IntelliJ, Git e GitHub)
- Configurazione del modello di lavoro (Git Flow)
- Configurazione dei modelli di Quality Assurance (Scalafmt, Wartremover e Scalatest) e di Continuous Integration
(GitHub Pages)
- Sviluppo di GUI minimali tra cui:
- Home con scelta tra Brain training e Age test
- Mini-game Fast Calc
- Mini-game Count Words
- Mini-game Right Directions

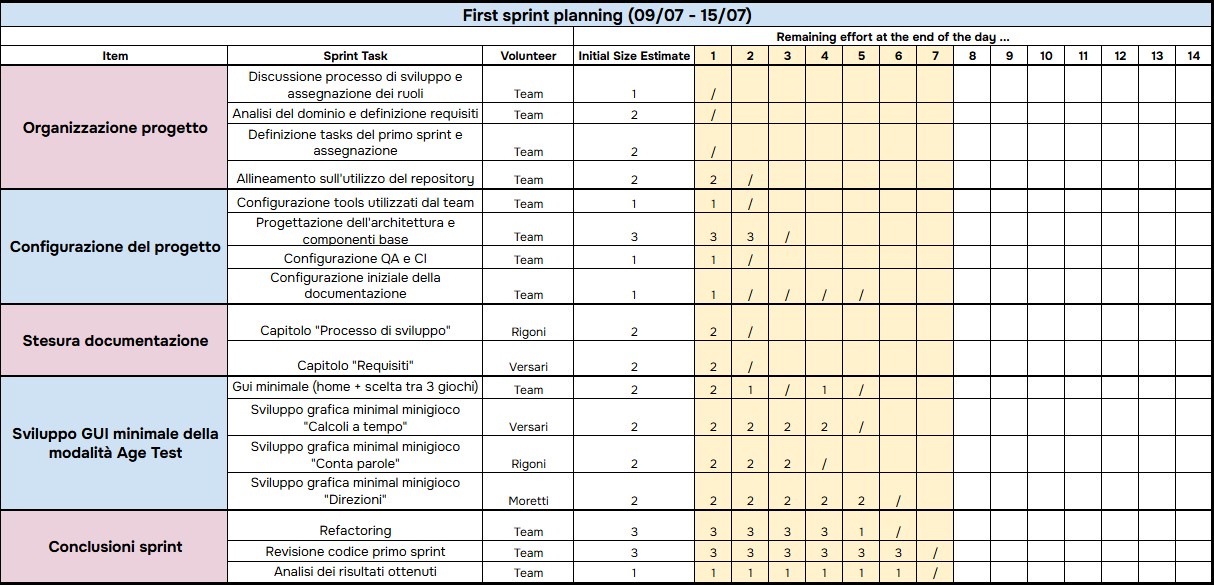

Divisione del lavoro

Sprint review
Risultati ottenuti:
- Completato il setup del progetto
- Completato il setup del modello di lavoro
- Create le GUI
Il codice prodotto nel primo sprint è stato incluso
nella release 0.1.0.
Torna all’indice
